改造地下“主动脉”实现老城区雨污分流
让长沙有“面子”更有“里子”

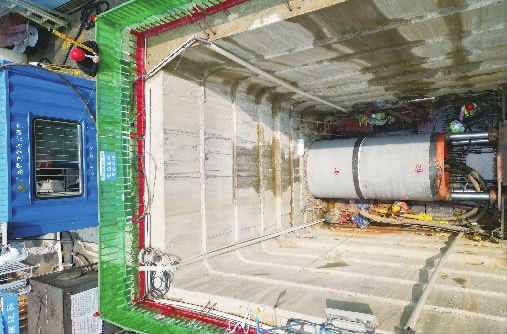

    4月11日,长沙市芙蓉区红旗渠水系排水改造项目一处深基坑工作井俯瞰图。王珏 摄

  三湘都市报4月11日讯 在上一期的《围挡后面》报道中,有网友留言称想看长沙红旗渠。红旗渠水系排水改造工程,是一项解决长沙市东部老城区溢流污染控制及内涝整治问题的民生工程。4月11日,三湘都市报记者来到长沙市红旗渠水系排水改造项目芙蓉区施工现场,一探究竟。

  改造长沙地下“主动脉”,预计2025年初建成

  由长沙市芙蓉区朝阳路的一处围挡而入,映入眼帘的是一处深基坑工作井。井深10米,井底有一条直径2米、长267米的管道正在施工。三湘都市报记者随后系上安全带,佩戴防坠器,沿着梯子向下来到管道口。

  “项目沿线多达90个井位,管道直径1.2米至2.6米不等,面临着施工区域管线交错、交通压力大、地质复杂等难点。”中建五局总承包公司红旗渠项目负责人涂敏向记者介绍,该项目目前正处于全面施工阶段,“正在进行顶管施工、倒挂井施工、便道恢复施工,以及明挖段管道安装、回填作业。”

  红旗渠始建于上个世纪七十年代,是长沙城区两大水系之一。作为城市的地下“主动脉”,到现在已有将近五十年的历史。由于年久失修,渠道老化严重,近年来多次发生坍塌,结构安全存在隐患。同时,原有的红旗渠在雨污分流等功能上有一定的局限性,需要进行修复加固。

  “项目跨雨花区、芙蓉区,以及部分开福区、天心区区域,预计2023年年底前基本完成除湘湖污水厂以外的主体建设内容,”涂敏告诉记者,“项目预计2025年初建成,让长沙有‘面子’的同时,更有‘里子’。”

  建成后,长沙河东老城区将实现雨污分流

  据介绍,红旗渠水系排水改造溢流污染控制及内涝整治子项(非涉铁段)工程,主要包括溢流污染控制和内涝整治两部分。红旗渠水系汇水范围为浦沅路以北,朝阳路、车站路以西,浏阳河以南,芙蓉路以东的老城区,总汇水面积11.66平方千米。项目建设管道长度约16.3千米,分为A、B、C三段来建设。

  据悉,该项目建成后,将有效提升红旗渠调蓄处理水的能力,项目建设有效容积2.7万立方米,占地面积6750平方米,有效水深4米的调蓄池,建成后不仅可以避免雨洪峰,实现雨水回用,还可以避免雨水对水体的初始污染,在流域间排水规划中发挥积极作用。同时还能极大地改善长沙东部老城区的溢流污染控制及内涝整治问题,可减少污染物溢流排放量和溢流频次,有助于保护浏阳河水环境。

  ■全媒体记者 王翊玮 视频 王珏 谢佳燊 通讯员 刘志强
